ANALIZĂ Clubul Seniorilor pentru Înzestrarea Armatei (CSÎA) – SINTEZĂ – Consolidarea sistemului de management integrat al programelor majore de înzestrare

ANALIZĂ Clubul Seniorilor pentru Înzestrarea Armatei (CSÎA) – SINTEZĂ – Consolidarea sistemului de management integrat al programelor majore de înzestrare
 - poza 1

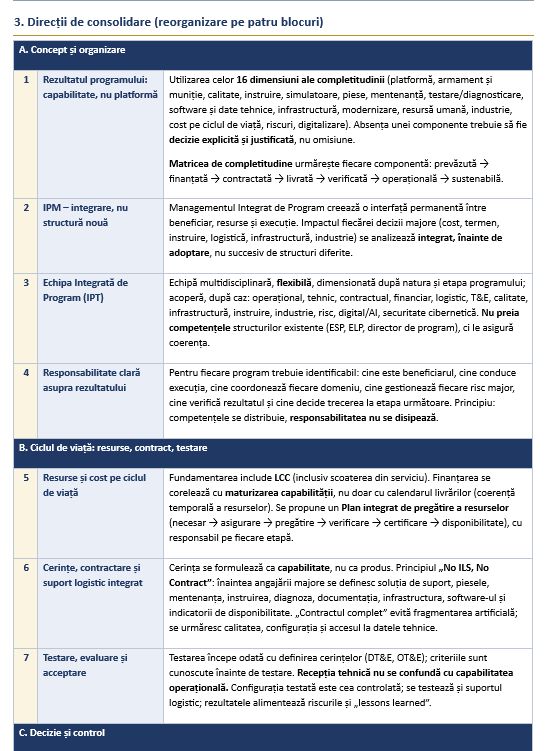

  • Direcții de acțiune, rezumate din analiza „Privind sistemul integrat de management al programelor majore” (11 capitole), cu notă de detaliere privind infrastructura

  1. Premisa și mesajul central

Rezultatul unui program major de înzestrare nu este platforma livrată, ci o capabilitate militară completă, disponibilă și sustenabilă pe întregul ciclu de viață. O platformă poate fi livrată și recepționată contractual fără ca, în acel moment, capabilitatea să existe: pot lipsi personalul instruit, infrastructura, muniția, piesele, diagnoza, documentația sau capacitatea de mentenanță.

Cadrul MApN include deja structuri și mecanisme (director de program, ESP, ELP, puncte de decizie). CSÎA nu propune înlocuirea lor, ci conectarea mai eficientă a funcțiilor, responsabilităților și informațiilor existente în jurul aceluiași rezultat. Trei schimbări de perspectivă ghidează analiza:

  • de la platformă la capabilitate – livrarea produsului ≠ realizarea capabilității ≠ efectul militar (distincția output – capability – outcome);
  • de la livrare la disponibilitate operațională – „livrat” nu înseamnă automat „operațional”;
  • de la achiziție la ciclul de viață – deciziile inițiale se judecă și prin efectele lor asupra exploatării, mentenanței, modernizării și costurilor viitoare.

Logica de integrare se rezumă la trei perspective distincte ca responsabilitate, dar sincronizate: beneficiarul spune CE (capabilitatea necesară), resursele asigură CU CE, iar managementul tehnic și executiv realizează CUM. IPM le menține coerente.

Notă de metodă: aprecierile privind cadrul existent sunt preluate din analiza de bază și se verifică față de reglementările în vigoare înainte de difuzare.

  1. Repere internaționale: principii, nu modele de import

Experiența NATO, a Statelor Unite și a Marii Britanii nu oferă un model instituțional transferabil automat în România, dar arată principii convergente, valorificabile în arhitectura existentă a MApN:

  • management orientat spre capabilitate (doctrină, organizare, instruire, material, personal, facilități, interoperabilitate), nu doar spre echipament;
  • echipe multidisciplinare de program (IPT în abordarea britanică, echipe integrate de program în cea americană) și responsabilitate clară la nivelul programului;
  • suportul logistic proiectat odată cu capabilitatea (Life Cycle Logistics în SUA, perspectiva „through life” în Marea Britanie), nu adăugat după achiziție;
  • management integrat al costurilor, termenelor, performanței și riscurilor, cu implicarea industriei pe ciclul de viață și utilizarea datelor și a instrumentelor digitale în fundamentarea deciziei.

ANALIZĂ Clubul Seniorilor pentru Înzestrarea Armatei (CSÎA) – SINTEZĂ – Consolidarea sistemului de management integrat al programelor majore de înzestrare
 - poza 2 ANALIZĂ Clubul Seniorilor pentru Înzestrarea Armatei (CSÎA) – SINTEZĂ – Consolidarea sistemului de management integrat al programelor majore de înzestrare
 - poza 3

  1. Notă de detaliere: infrastructura, o dimensiune cu capcane

Completare propusă la punctele 7.9 și 10.9 ale analizei de bază; nu figurează în această formă în textul inițial.

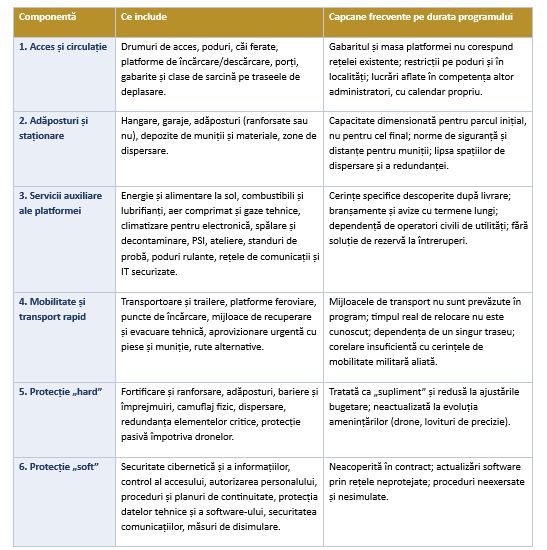

În analiza de bază infrastructura este una dintre cele 16 dimensiuni; sunt menționate hangarele, atelierele, instalațiile de alimentare, depozitele, facilitățile de testare și comunicațiile, cu principiul că platforma trebuie să ajungă într-un sistem deja pregătit s-o primească. Termenul „infrastructură” este însă generic și ascunde mai multe componente, fiecare cu capcanele ei, care se manifestă de regulă după semnarea contractului. Nota propune desfacerea lui în șase componente:

ANALIZĂ Clubul Seniorilor pentru Înzestrarea Armatei (CSÎA) – SINTEZĂ – Consolidarea sistemului de management integrat al programelor majore de înzestrare
 - poza 4

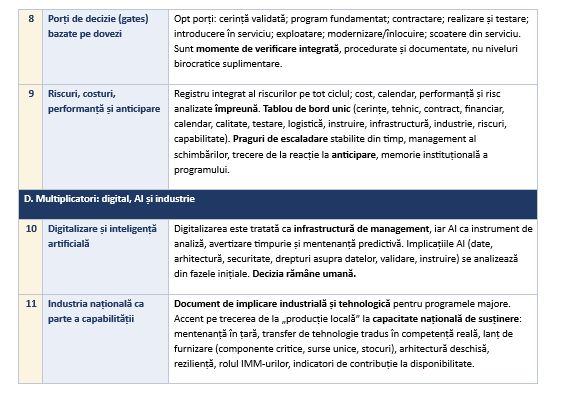

Cum pot fi limitate aceste capcane (în logica instrumentelor deja propuse):

  • Fișa de infrastructură a programului, deschisă la poarta „program fundamentat”: necesar, responsabil, buget, termen și dependențe externe, legată de matricea de completitudine.
  • Drumul critic al infrastructurii: proiectarea, avizele și execuția durează adesea mai mult decât livrarea platformei, deci încep înaintea contractului principal.
  • Aceeași logică „No ILS, No Contract”: nicio introducere în serviciu fără infrastructură verificată; verificarea intră în T&E (încărcare, relocare, reacție la întreruperi de utilități).
  • Protecția dimensionată pe evaluarea amenințării, ca mix hard–soft, nu ca listă standard; costurile de infrastructură și protecție intră în LCC.
  • Un responsabil de infrastructură în IPT și un punct unic de contact cu administratorii și autoritățile externe programului.
  1. Concluzii

Obiectivul este mutarea accentului de la managementul achiziției unui produs la managementul realizării, disponibilității și susținerii unei capabilități militare, utilizând mai bine mecanismele existente. Prioritățile rezultate din analiză sunt: consolidarea IPT acolo unde complexitatea programului o cere; folosirea împreună a porților de decizie, a tabloului de bord unic și a matricei de completitudine; pregătirea resurselor sincronizat cu realizarea sistemului; digitalizarea și AI ca instrumente de sprijin al deciziei umane; implicarea efectivă a industriei naționale.

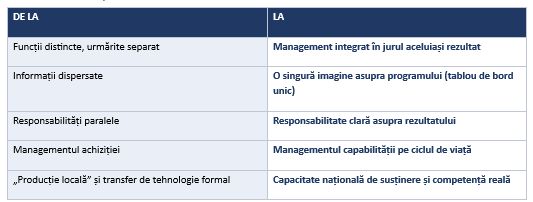

Schimbările de fond, în sinteză:

ANALIZĂ Clubul Seniorilor pentru Înzestrarea Armatei (CSÎA) – SINTEZĂ – Consolidarea sistemului de management integrat al programelor majore de înzestrare
 - poza 5

Principiul de sinteză: o capabilitate nu este pregătită atunci când echipamentul este livrat, ci atunci când toate resursele necesare utilizării, susținerii și evoluției sale sunt disponibile, integrate și verificate. Fără o industrie de apărare capabilă să susțină sistemele achiziționate, resursele alocate înzestrării riscă să nu producă efectul de securitate urmărit.



BVB | Știri BVB
TRANSILVANIA INVESTMENTS ALLIANCE S.A. (TRANSI) (16/10/2026)

Autorizarea noilor membri ai Consiliului de Supraveghere

CRIS-TIM FAMILY HOLDING (CFH) (16/10/2026)

Numire Director Operational (COO)

AETA SA (ELGS) (16/10/2026)

Schimbare Reprezentant Permanent & Numire Director General

FARMACEUTICA REMEDIA SA (RMAH) (16/10/2026)

Perioada inchisa 19.10.2026-18.11.2026
