ANRE: Doar 10 proiecte de producere a energiei din surse regenerabile (147 MW) sunt prevăzute cu instalații de stocare, din 184 proiecte în perioada 2024 – 2030

ANRE: Doar 10 proiecte de producere a energiei din surse regenerabile (147 MW) sunt prevăzute cu instalații de stocare, din 184 proiecte în perioada 2024 – 2030
 - poza 1

Doar 10 proiecte de producere a energiei din surse regenerabile sunt prevăzute cu instalații de stocare, din 184 proiecte (7.045 MW) cu puneri în funcțiune în perioada 2024 – 2030, potrivit ANRE.

ANRE anunță: “Din cele 184 de proiecte, un număr de 10 proiecte (147 MW – putere totală maximă aprobată pentru evacuare) au fost raportate de către trei dintre operatorii de rețea ca fiind prevăzute cu instalații de stocare a energiei electrice. Din acestea, 5 proiecte (57 MW – putere totală maximă aprobată pentru evacuare) urmează a fi puse în funcțiune în anul 2024”.

ANRE a publicat situația proiectelor de producere a energiei electrice din surse regenerabile, cu puteri aprobate pentru evacuare mai mari sau egale cu 1 MW, la data de 1 martie 2024.

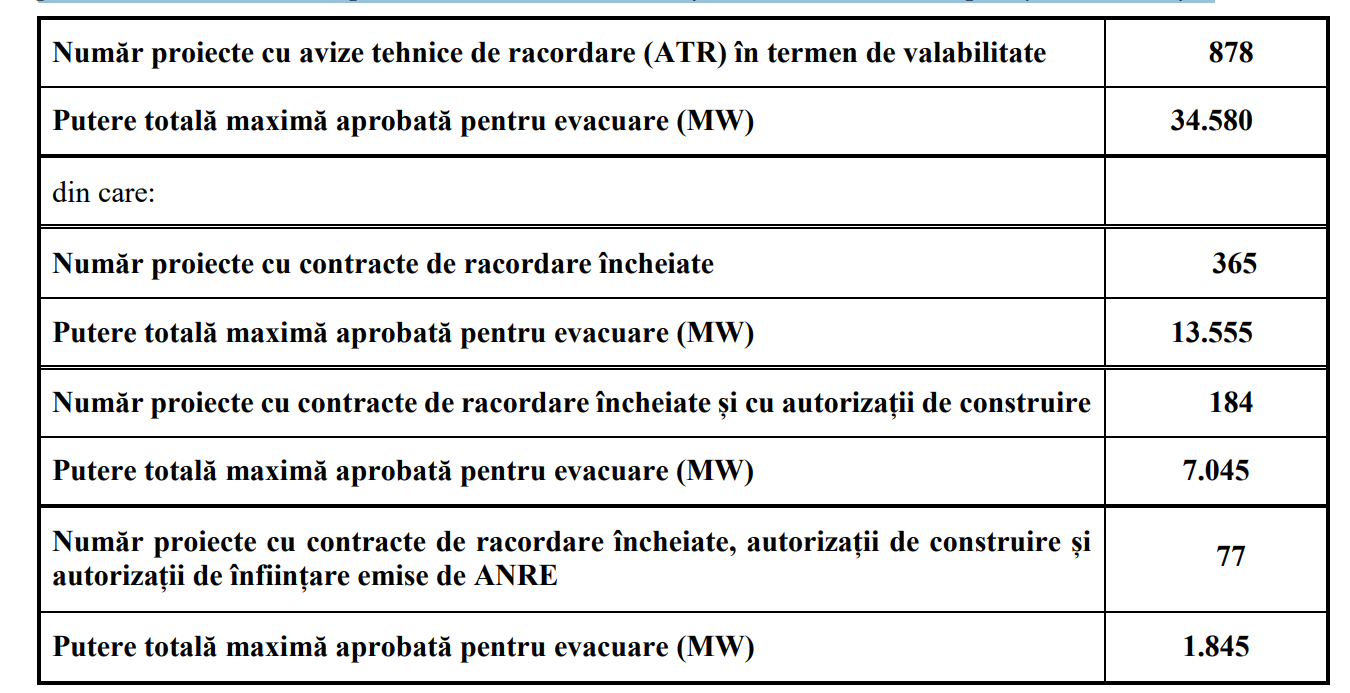

Din raportările operatorilor de rețea, rezultă pentru proiectele de producere a energiei electrice din surse regenerabile, cu puteri aprobate pentru evacuare mai mari sau egale cu 1 MW, următoarea situație cu privire la stadiul derulării procesului de racordare la rețelele electrice de transport și de distribuție:

ANRE: Doar 10 proiecte de producere a energiei din surse regenerabile (147 MW) sunt prevăzute cu instalații de stocare, din 184 proiecte în perioada 2024 – 2030
 - poza 2

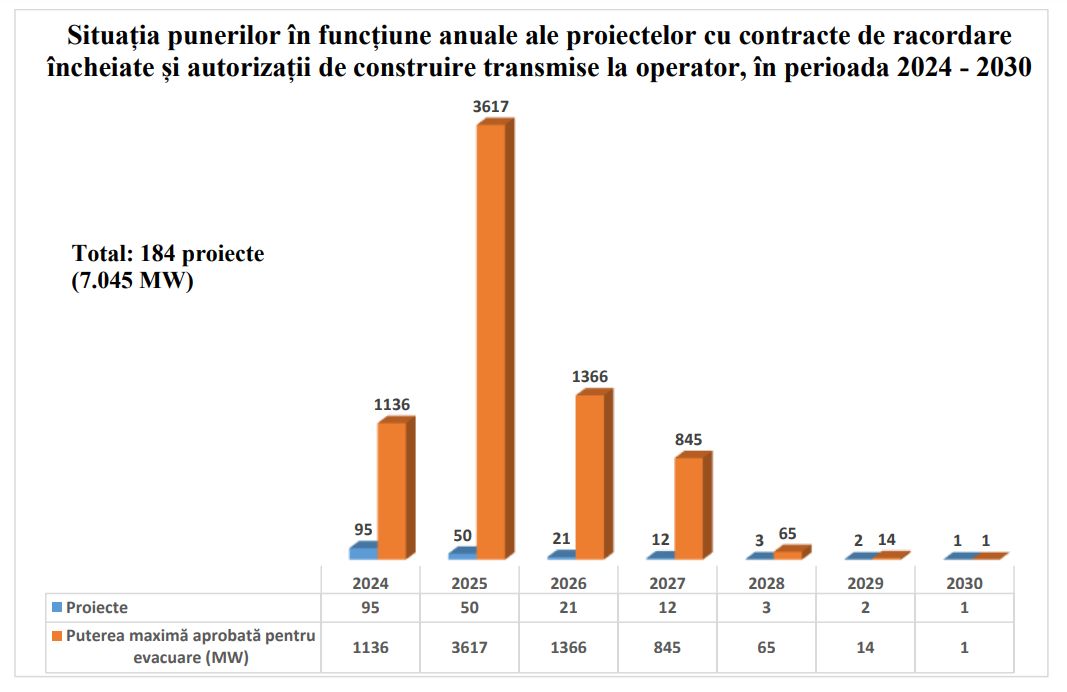

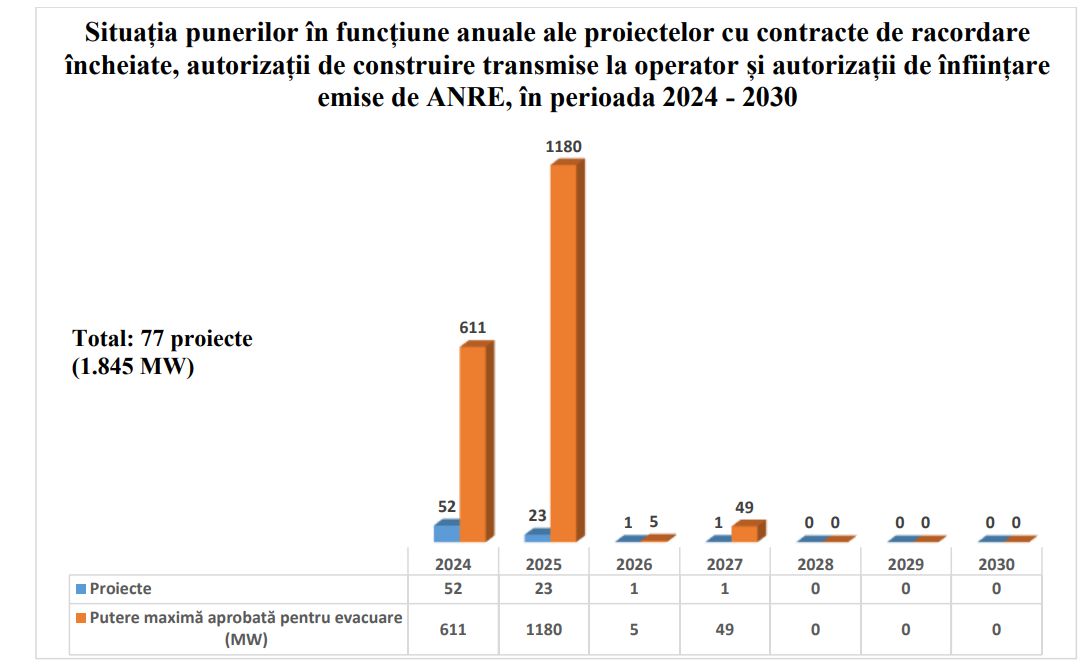

Situația proiectelor cu puneri în funcțiune în perioada 2024 – 2030 și distribuția anuală a acestora:

ANRE: Doar 10 proiecte de producere a energiei din surse regenerabile (147 MW) sunt prevăzute cu instalații de stocare, din 184 proiecte în perioada 2024 – 2030
 - poza 3

Din cele 184 de proiecte menționate anterior, un număr de 10 proiecte (147 MW – putere totală maximă aprobată pentru evacuare) au fost raportate de către trei dintre operatorii de rețea ca fiind prevăzute cu instalații de stocare a energiei electrice. Din acestea, 5 proiecte (57 MW – putere totală maximă aprobată pentru evacuare) urmează a fi puse în funcțiune în anul 2024.

ANRE: Doar 10 proiecte de producere a energiei din surse regenerabile (147 MW) sunt prevăzute cu instalații de stocare, din 184 proiecte în perioada 2024 – 2030
 - poza 4

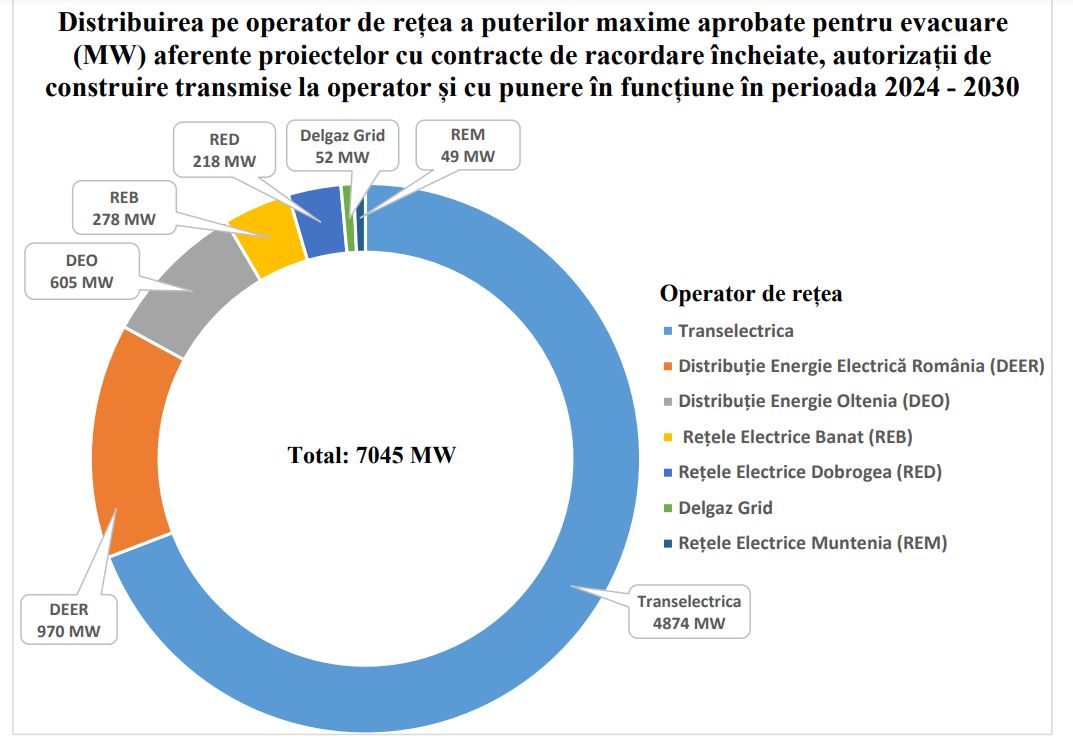

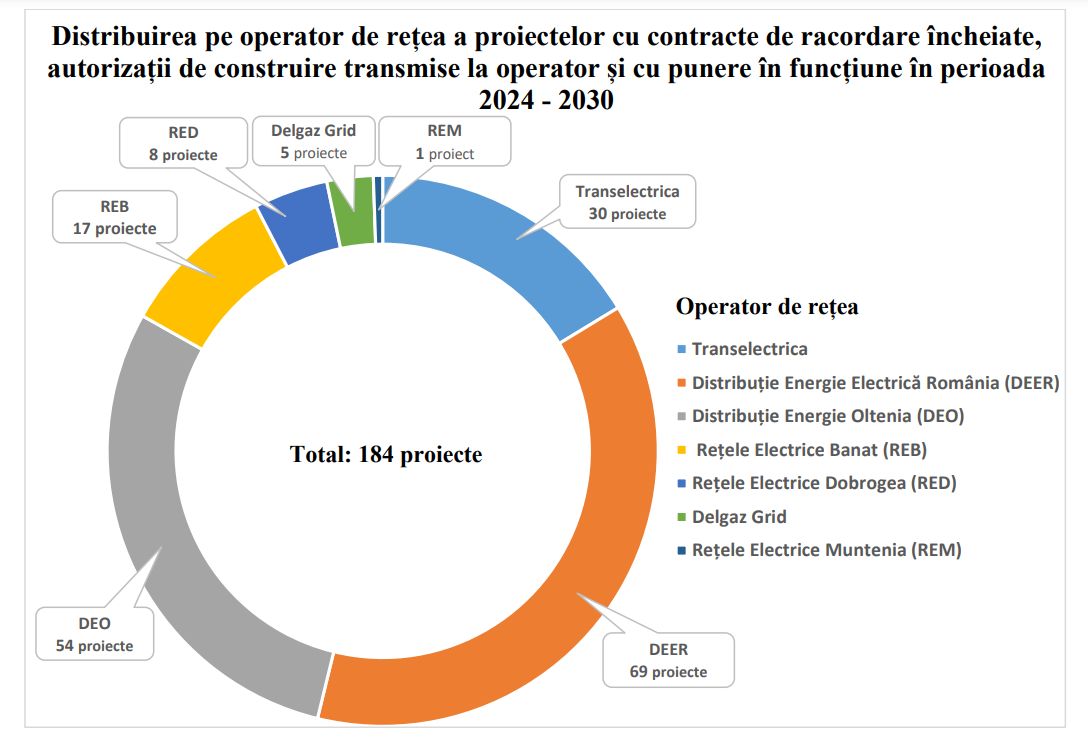

Din punct de vedere al operatorilor de rețea la rețelele cărora se racordează, cele 184 de proiecte și puterea totală maximă aprobată pentru evacuare corespunzătoare acestora, sunt distribuite astfel:

ANRE: Doar 10 proiecte de producere a energiei din surse regenerabile (147 MW) sunt prevăzute cu instalații de stocare, din 184 proiecte în perioada 2024 – 2030
 - poza 5

ANRE: Doar 10 proiecte de producere a energiei din surse regenerabile (147 MW) sunt prevăzute cu instalații de stocare, din 184 proiecte în perioada 2024 – 2030
 - poza 6

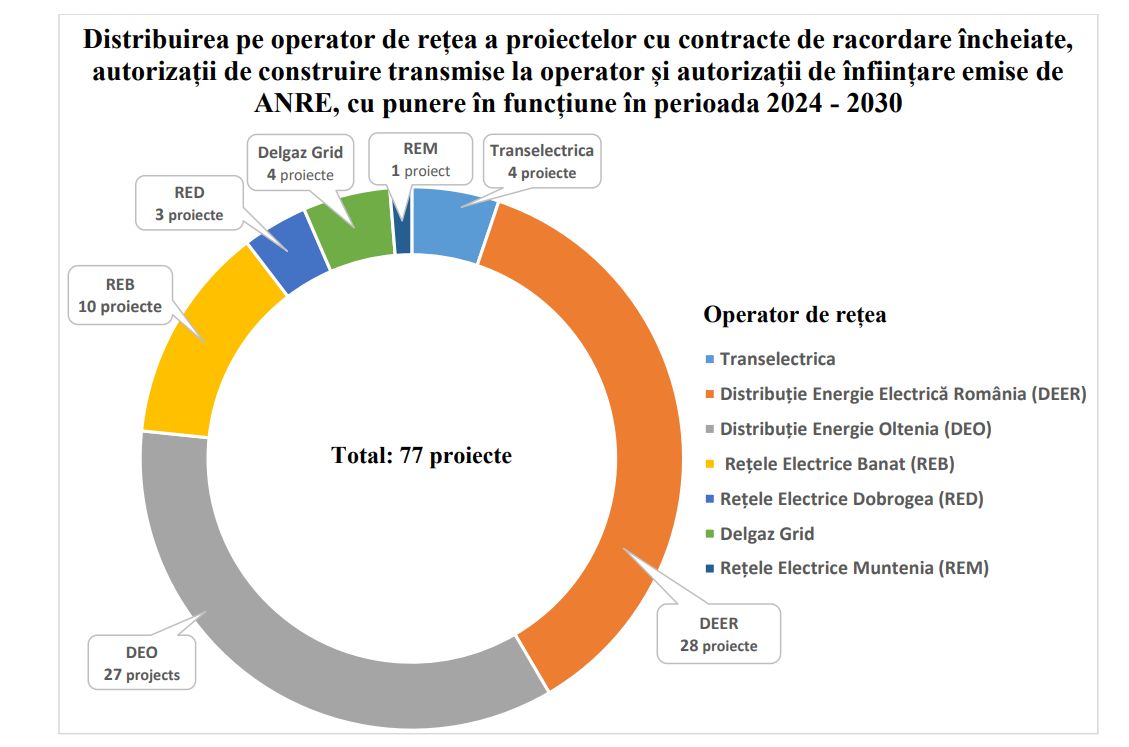

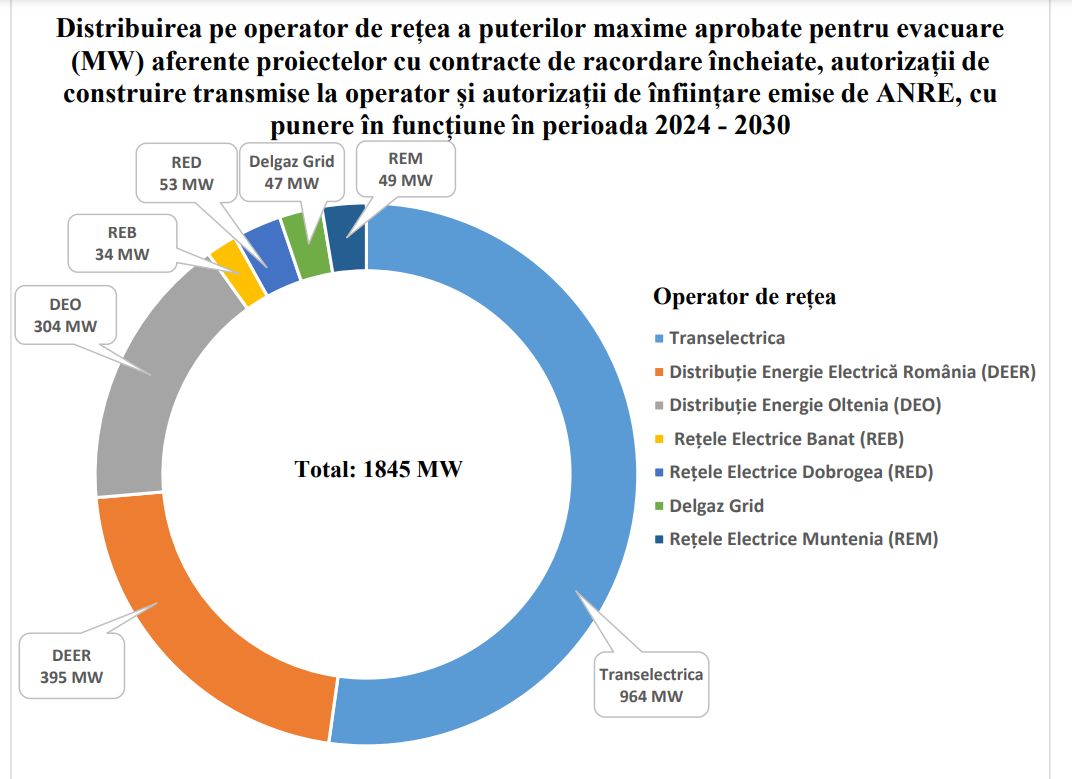

În cazul proiectelor cu contracte de racordare încheiate, autorizații de construire transmise la operator și autorizații de înființare emise de ANRE, distribuirea la nivelul operatorilor de rețea este următoarea:

ANRE: Doar 10 proiecte de producere a energiei din surse regenerabile (147 MW) sunt prevăzute cu instalații de stocare, din 184 proiecte în perioada 2024 – 2030
 - poza 7

ANRE: Doar 10 proiecte de producere a energiei din surse regenerabile (147 MW) sunt prevăzute cu instalații de stocare, din 184 proiecte în perioada 2024 – 2030
 - poza 8





BVB | Știri BVB
MedLife S.A. (M) (31/07/2026)

Finalizarea programului de rascumparare

BITTNET SYSTEMS SA BUCURESTI (BNET) (31/07/2026)

Raport auditor - art. 108 Legea 24/2017 (R) 01.01.2026 - 30.06.2026

BITTNET SYSTEMS- Ob. 2027 (BNET27A) (31/07/2026)

Raport auditor - art. 108 Legea 24/2017 (R) 01.01.2026 - 30.06.2026

BITTNET SYSTEMS (BNET28) (31/07/2026)

Raport auditor - art. 108 Legea 24/2017 (R) 01.01.2026 - 30.06.2026
